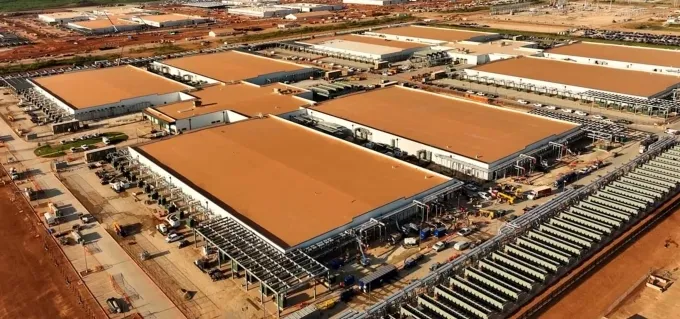

Theo Financial Times, hàng loạt dự án trung tâm dữ liệu quy mô lớn của các tập đoàn công nghệ như Microsoft, OpenAI và nhiều doanh nghiệp khác tại Mỹ đang đối mặt nguy cơ chậm tiến độ ít nhất 3 tháng so với kế hoạch ban đầu.

Đánh giá này dựa trên dữ liệu phân tích hình ảnh vệ tinh kết hợp trí tuệ nhân tạo của SynMax – đơn vị chuyên theo dõi các dự án năng lượng và hạ tầng theo thời gian thực. Phương pháp của SynMax tập trung vào việc quan sát các mốc xây dựng quan trọng như san lấp mặt bằng, đổ móng, sau đó đối chiếu với hồ sơ cấp phép và báo cáo thực địa để xác định tiến độ thực tế.

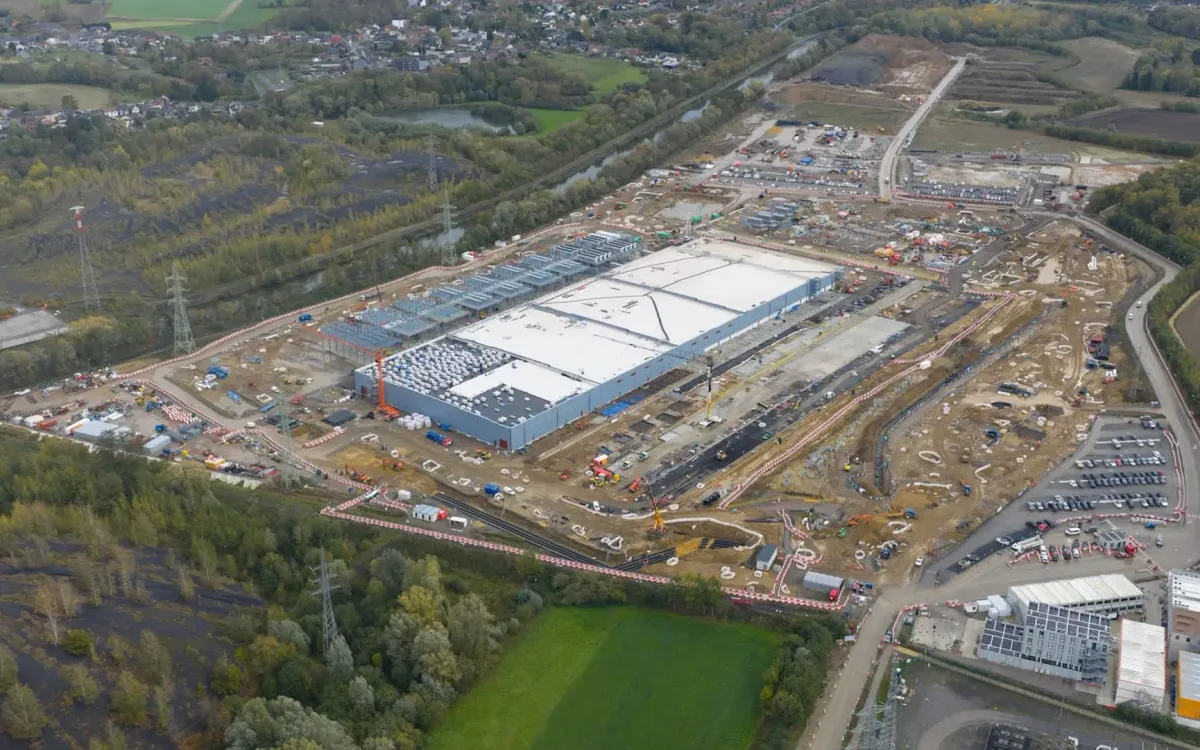

Một ví dụ đáng chú ý là dự án trung tâm dữ liệu quy mô 480 ha tại Shackelford, bang Texas, do Oracle xây dựng cho OpenAI với công suất dự kiến 1,4 GW và kế hoạch hoàn thành vào nửa cuối năm 2026. Tuy nhiên, hình ảnh vệ tinh ghi nhận vào đầu tháng 4 cho thấy mới chỉ có 6 khu đất được giải phóng mặt bằng và chỉ một khu có dấu hiệu thi công. Theo ước tính của SynMax, chỉ một tòa nhà có thể hoàn thành vào cuối năm nay, trong khi toàn bộ dự án có thể phải lùi sang năm 2027.
Tình trạng chậm tiến độ cũng được ghi nhận tại hạt Milam, Texas, nơi một dự án khác của OpenAI với công suất 1,2 GW đang triển khai nhưng tiến triển chậm khi quan sát từ dữ liệu không gian.
Trái với các nhận định trên, đại diện các công ty liên quan cho biết tiến độ vẫn đang được đảm bảo. OpenAI khẳng định quá trình xây dựng đang đạt tốc độ kỷ lục và có thể được đẩy nhanh hơn nhờ hợp tác với Oracle và SB Energy. Oracle cũng cho biết các trung tâm dữ liệu phát triển cho OpenAI vẫn "đúng lộ trình", trong khi SB Energy nhận định dự án tại Milam thuộc nhóm triển khai nhanh nhất trong lĩnh vực này.
Dù vậy, theo phản ánh từ các đơn vị thi công tại công trường, tình trạng thiếu hụt lao động chuyên môn như thợ điện và thợ lắp đặt hệ thống ống dẫn vẫn đang rất nghiêm trọng – vấn đề đã xuất hiện từ cuối năm 2025 nhưng chưa được khắc phục.
Bên cạnh đó, hạ tầng điện lưới cũng trở thành rào cản lớn. Mặc dù các công ty công nghệ sẵn sàng đầu tư nâng cấp, quá trình đặt hàng và triển khai hệ thống truyền tải điện công suất lớn đòi hỏi nhiều thời gian. Một số doanh nghiệp đã tính đến phương án sử dụng tua-bin phát điện tại chỗ, song tiếp tục gặp khó do các quy định môi trường và nguồn cung thiết bị hạn chế.
Việc chậm tiến độ không đồng nghĩa các dự án sẽ bị hủy bỏ, nhưng đang làm gia tăng lo ngại trong giới đầu tư – những người đã rót hàng trăm tỷ USD vào lĩnh vực trí tuệ nhân tạo và kỳ vọng sớm thu về lợi nhuận lớn.
